2024年上半年軟考信息系統項目管理師考試已經結束,根據網絡上的資料整理,我們對本次考試中案例分析的計算題進行了整理,并提供相關解析,以供考生們參考。
2024年上半年信息系統項目管理師案例分析計算題及解析(第1批次)
【說明】

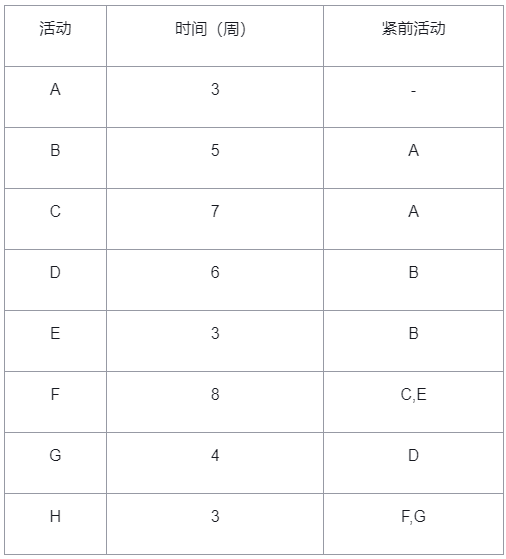

某項目包含ABCDEFGH共8個活動,各活動的歷時、活動邏輯關系如下表所示:
【問題】
1.請寫出項目關鍵路徑,并計算總工期(4分)
2.假設對項目計劃進行修改,新計劃要在活動D與G之間增加一個活動N,即活動G的緊前活動是N,活動N的緊前活動是D,活動N的持續時間為3周,請計算出新計劃的關鍵路徑,并計算新計劃的工期(6分)

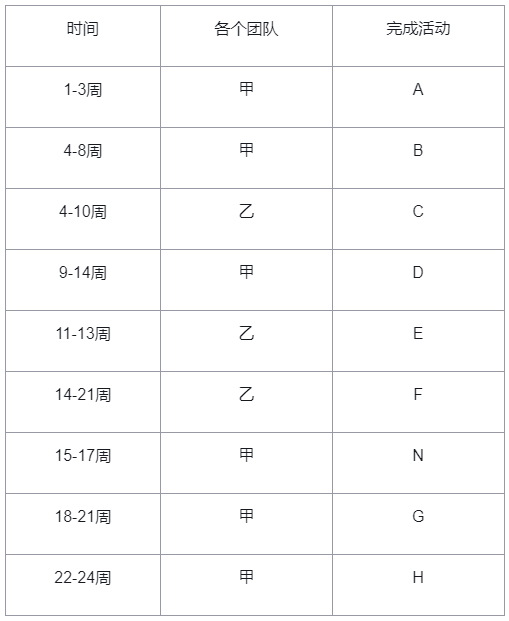

3.假設安排兩個團隊共同完成項目,每個團隊能夠獨立完成任意活動,一項活動只能由一個團隊完成,每個團隊同一時間只能執行同一項活動,并且活動開始后,團隊必須持續到活動結束,才能執行其他活動,請問項目是否能按照新的計劃時間按時完工,請繼續完成下表的填寫(15分)
【參考解析】
1、項目關鍵路徑為:ABEFH,項目工期為:22周

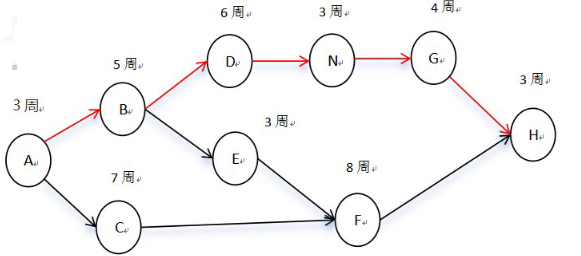

2、新的關鍵路徑為:ABDNGH,新的項目工期為24周
3、項目可以按新計劃完工。
活動F有2周的時差,活動E比原計劃晚開始2周,導致活動F晚開始2周,但不影響項目總工期。
